今年以来,华阳集团新景公司综掘二队施工的8303回风巷日进尺最高达9.5米,平均月掘进260米,且连续多月安全无事故,高效掘进成效显著。

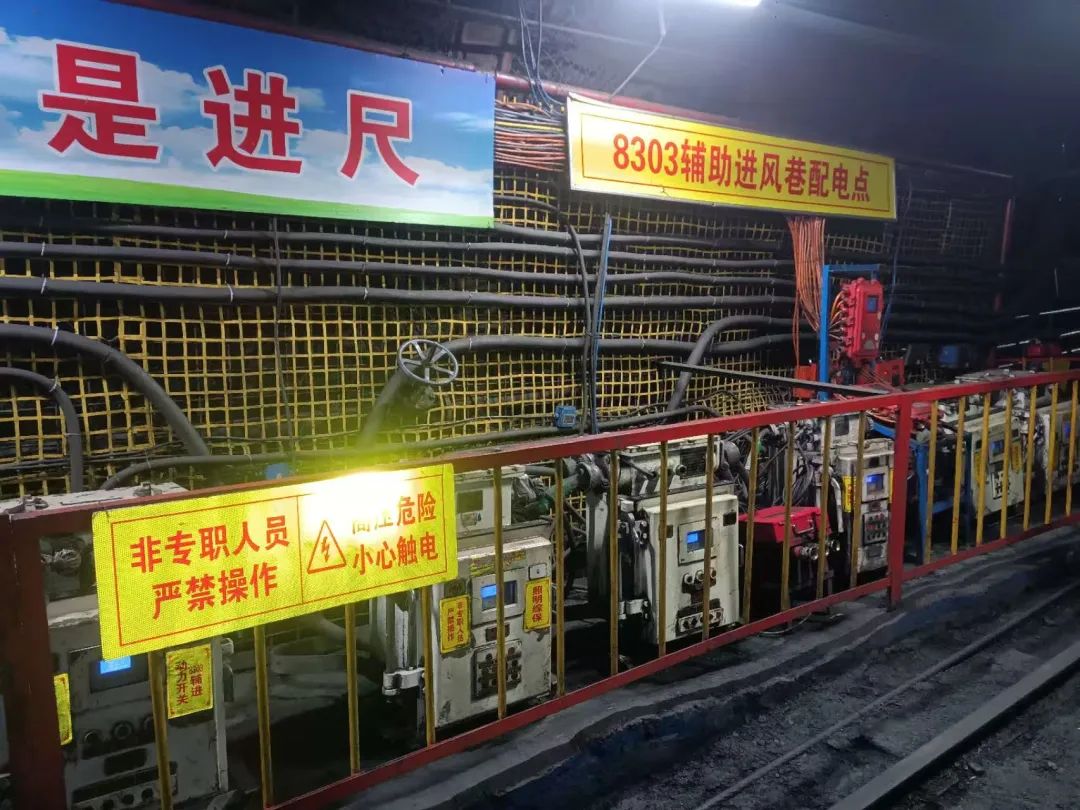

按照华阳集团安排,近日,集团单进水平提升工作专班组织各煤矿相关负责人前往新景公司,学习交流8303回风巷高效掘进经验。8303回风巷设计长1451米,原计划每日掘进8米。在单进水平提升工作专班的帮助和指导下,综掘二队通过优化生产组织,掘进效率实现大幅提升。每日零点班执行班清班毕,为检修班打好基础;八点班到达工作面后,第一时间开展机电设备检修维护、施工卸压孔、延长皮带等工作;中午班掘进5排,零点班掘进4排,实现最高日掘进9.5米。此外,严格执行岗位工交接班制度,现场交接清楚设备运转情况和生产变化情况,增加有效交叉作业时间,保障每班衔接顺畅,形成良性循环。
为保障巷道连续掘进,他们加强瓦斯、探放水超前治理,开展本煤层瓦斯预抽,掘进回风巷时,已超前掌头326米,且在掘进施工前进行探放水打钻,做到提前抽采。狠抓设备检修维护,严格执行包机包片制度,每台电气设备责任到人,提高设备开机率。保障各类备品备件齐全,检修班班后备齐第二天的施工用料,安排专人清点备用设备及支护材料,确保满足生产需求。同时,综掘二队制定了工分激励政策,月出勤达标人员奖励100工分,根据现场情况制定生产任务考核制度,进一步提高职工的出勤率和工作积极性。参加学习交流的人员纷纷表示,要以此次交流会为契机,查找制约因素、制定专项措施、补齐短板弱项,不断提升掘进效率,创造安全稳定的作业环境,为实现“双过半”目标奠定坚实基础。
